山西下达2023年风电、光伏发电 保障性并网年度建设计划

来源:山西省能源局 编辑:jianping 光伏发电
12月1日,山西省能源局关于下达山西省2023年风电、光伏发电保障性并网年度建设计划的通知,共143个项目、装机1477万千瓦。其中,光伏项目规模为7.17GW、风电项目规模为7.6GW。

山西省能源局关于下达山西省2023年风电、光伏发电

保障性并网年度建设计划的通知

晋能源新能源发〔2023〕292号

各市能源局,国网山西省电力公司、山西地方电力公司:

根据《国家能源局关于2021年风电、光伏发电开发建设有关事项的通知》(国能发新能〔2021〕25号)和《山西省能源局关于做好2023年风电、光伏发电开发建设竞争性配置有关工作的通知》(晋能源新能源发〔2023〕249号),经各市初审、联合评审、网站公示和省政府审定,现下达山西省2023年风电、光伏发电保障性并网年度建设计划,共143个项目、装机1477万千瓦,并将有关事项通知如下:

一、加快开展前期工作

各项目申报单位要按照国家关于固定资产投资项目管理有关要求,尽快组织项目法人,加快开展前期工作,推动项目尽早组织实施。请各市能源局与自然资源、生态环境、水利、林草等相关部门,密切配合、相互衔接,指导帮助项目单位加快办理开工所需的各项手续,积极推动项目尽早开工建设。

二、全力推进项目建设

各市能源局要建立项目月调度机制,明确项目各阶段重点任务和完成时间节点,督促项目单位加快项目建设进度;项目单位要按照风电、光伏发电建设项目管理要求,科学组织项目建设,优化工作流程,合理安排建设工期,加强工程质量管控,做好建设和生产安全管理,确保项目按期全容量并网。

三、切实保障电网接入

电网公司要同步做好风电、光伏发电项目送出工程衔接,与项目单位做好充分对接沟通,加快推进接入系统设计报告批复和配套接网工程的建设等工作,进一步优化接入流程,简化接入并网手续办理,保障项目及时并网运行。鼓励具备条件的项目实施联合送出,各地市能源局要牵头协调推进项目联合送出工程的建设。

四、加强事中事后监管

各市能源局要切实加强对项目的组织管理和跟踪调度,督促项目单位按月报送项目进展情况,并在国家可再生能源发电项目信息平台和国网云平台填报进展情况,我局将会同相关部门加强督导服务,定期通报各地项目进展情况,对未按照规定时间完成并网的项目单位和当地能源局进行考核通报。

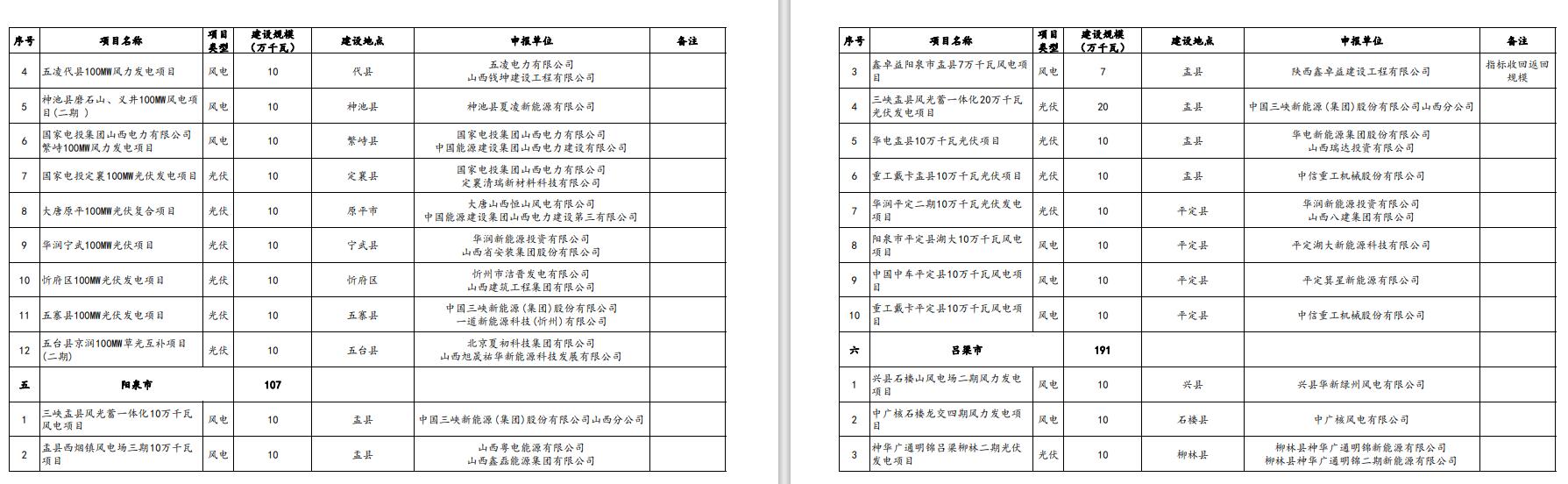

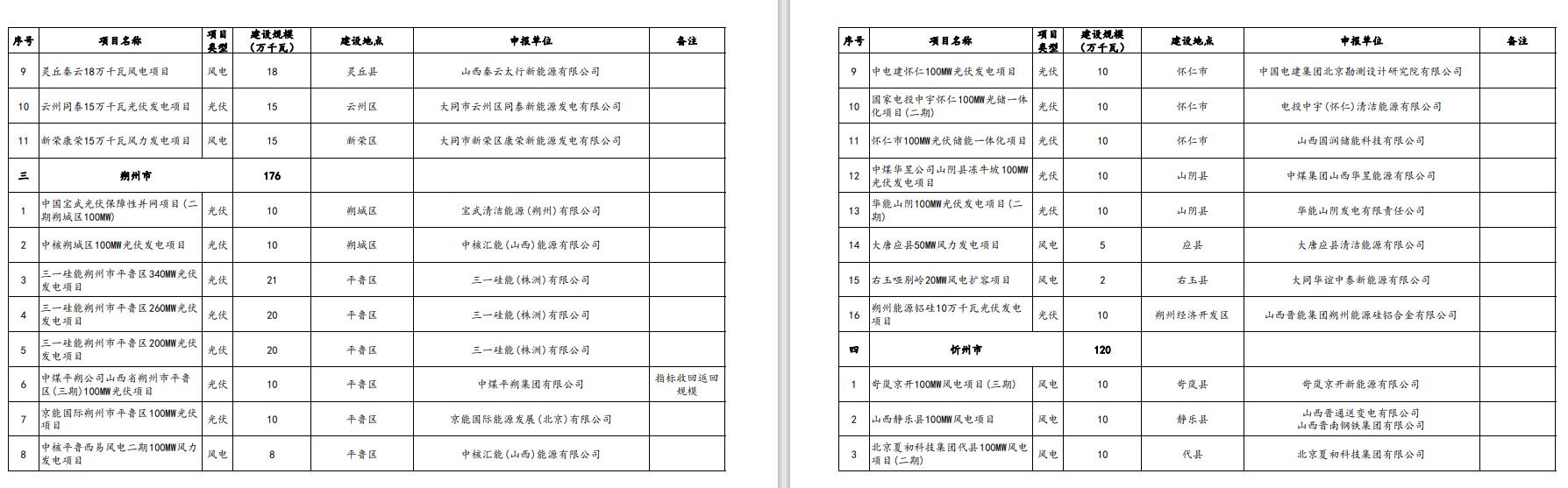

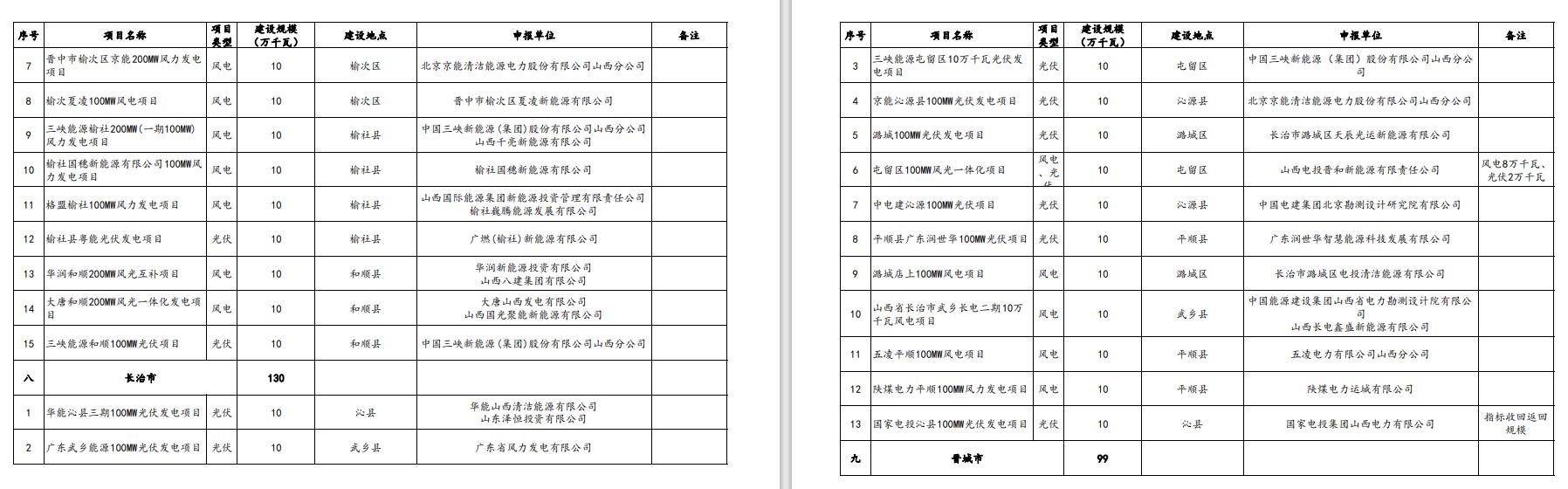

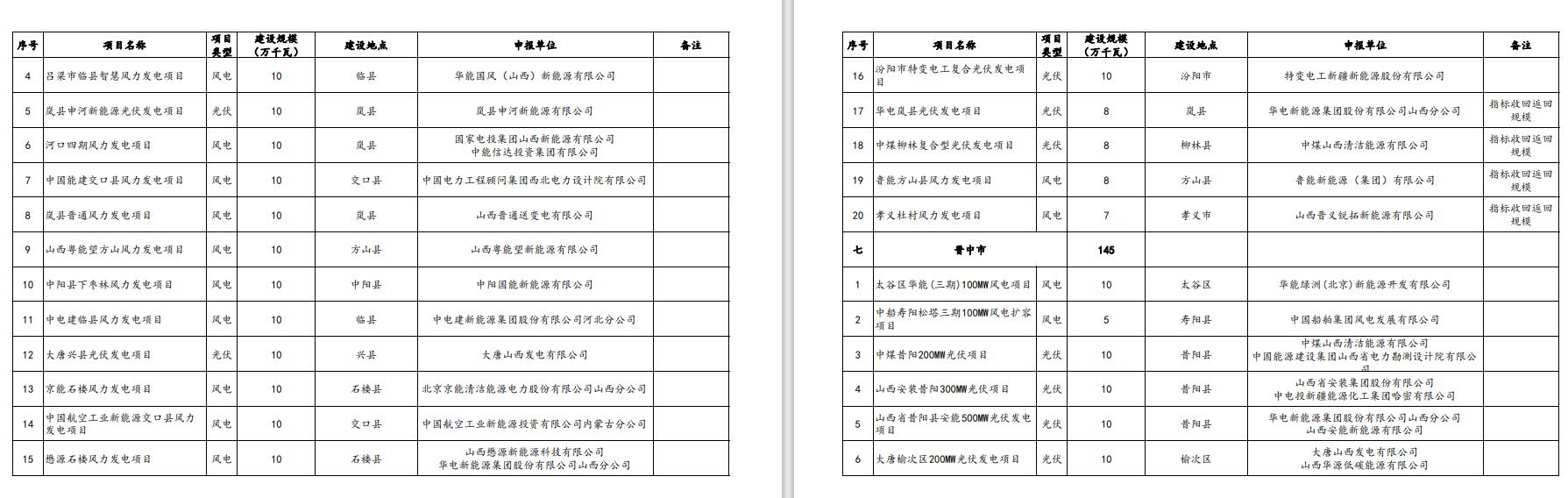

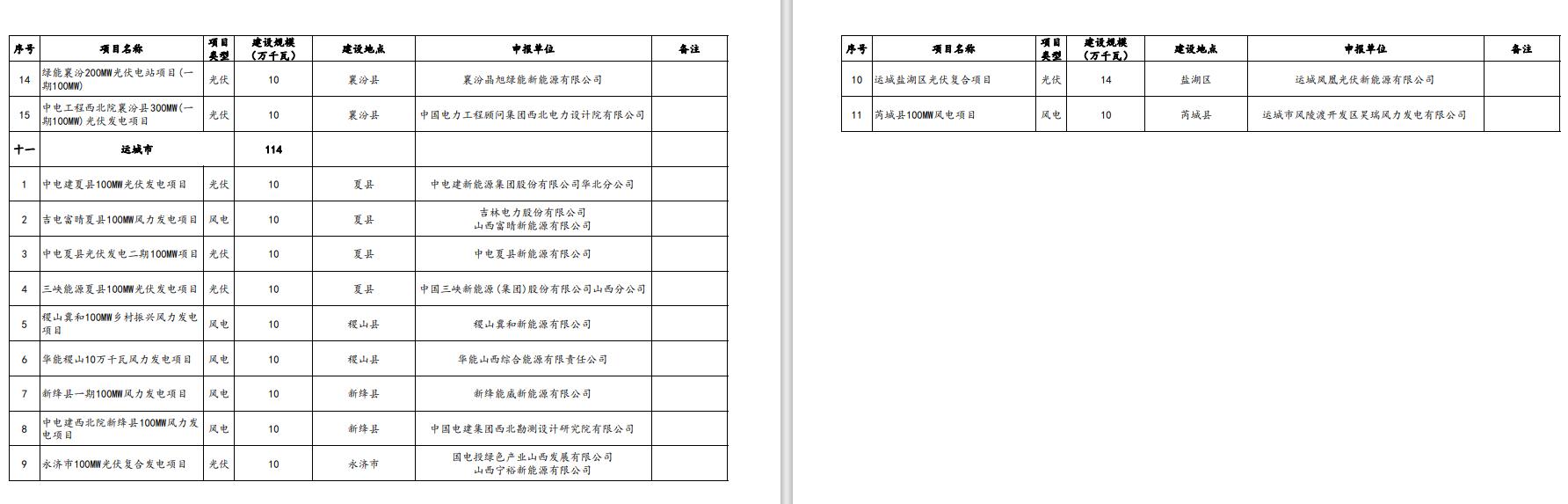

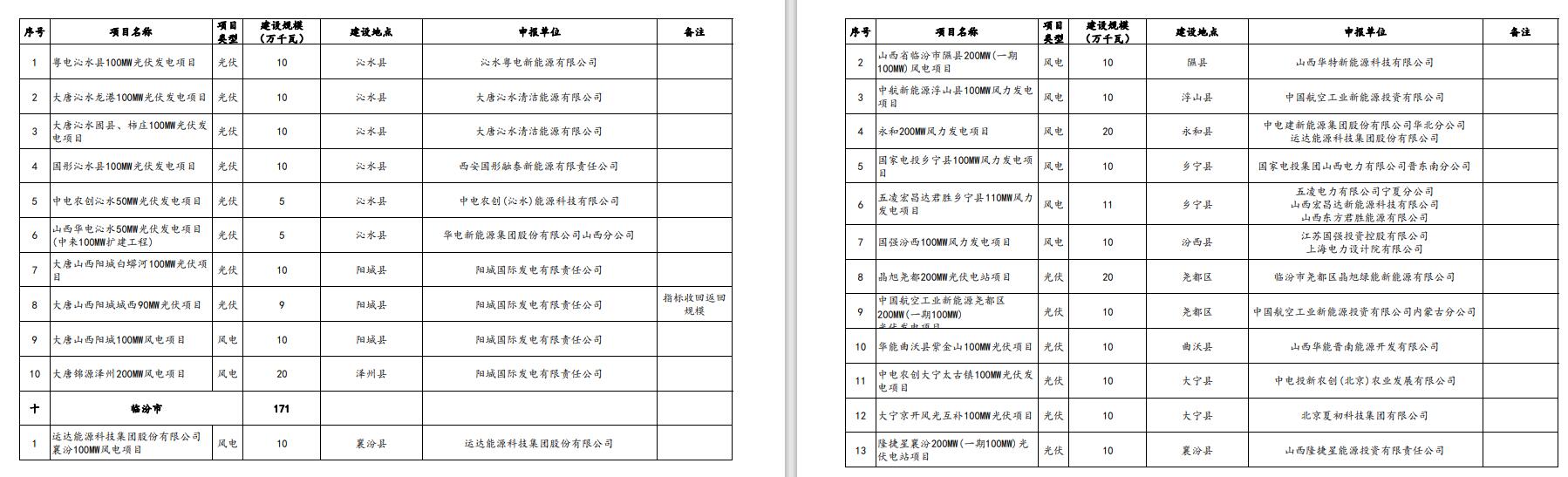

附件:山西省2023年风电、光伏发电保障性并网项目清单.pdf

山西省能源局       

2023年12月1日   
