四川省能源局关于优选售电公司第三方信用评估机构的通知

2017-09-06 11:48:03 太阳能发电网
各信用评估机构: 根据我省电力体制改革工作安排,我局现面向社会公开优选四川省售电公司第三方信用评估机构,承担我省售电公司信用评估工作。请各单位积极报名,并做好相关准备工作。      附件:四川省售电公司第三方信用评估机构优选方案 四川省能源局2017年9月4日 四川省售电公司

各信用评估机构:

根据我省电力体制改革工作安排,我局现面向社会公开优选四川省售电公司第三方信用评估机构,承担我省售电公司信用评估工作。请各单位积极报名,并做好相关准备工作。

  附件:四川省售电公司第三方信用评估机构优选方案


四川省能源局
2017年9月4日


四川省售电公司第三方信用评估机构优选方案

  根据我省电力体制改革工作安排,为加强售电公司诚信意识,提高电力市场诚信度,我局现面向社会公开优选四川省售电公司第三方信用评估机构,承担我省售电公司信用评估工作。

  一、第三方信用评估机构职责

  (一)在售电公司从事准入申报注册过程中,对售电公司进行信用评价,并将结果报告政府有关部门和电力交易机构;
  (二)在售电公司从事参与市场交易相关事项时,对售电公司信用信息进行记录和评价,参与建立电力行业市场主体信用记录,并与我省信用信息平台共享;
  (三)定期向政府有关部门和四川电力交易中心报告售电公司信用评价和有关情况。
  (四)开展电力行业市场主体合法合规生产经营信用调查;
  (五)定期编制售电行业信用监测报告;
  (六)关注有关售电行业市场主体信用风险状况,及时报告风险提示;
  (七)结合自身掌握的信用信息及“信用中国”等网站提供的相关信用信息,就售电行业信用状况开展大数据分析;
  (八)研究制定售电行业市场主体信用评价指标,推动电力行业信用评价市场化;
  (九)根据售电行业信用建设和信用监管需要开展的其他工作。

  二、优选流程

  1、在四川省发展改革委、四川省电力交易中心门户网站发布四川省能源局面向社会优选售电公司第三方信用评估机构的通知。
  2、接收各评估机构报名材料并整理。
  3、组织专家依据报名材料对各报名机构进行打分,确立前3名进入实地考察范围
  4、能源局组织相关单位对三家评估机构进行实地考察,并进行推荐加分(5-10分)。总分最高者确立为候选机构。
  5、在四川省发展改革委、四川省电力交易中心门户网站公布售电公司第三方信用评估机构优选名单,并进行为期一周的公示。
  6、公示无异议的,正式确立为本年度第三方信用评估机构。若有异议(举报意见),由省能源局组织专家进行核实。举报情况属实的,取消其候选资格,依总分名次递补候选机构,并重新进行公示。

  三、申报条件

  (一)在四川省依法登记注册或外省公司在四川有分支机构,具备独立法人资格;
  (二)具有固定的工作场所和开展信用评估所需的设施及办公条件;建立独立且比较完善的信用信息数据库或网站;
  (三)具备健全的组织机构、完善的财务制度和内部管理制度;完善的征信服务技术标准、质量管理和风险控制体系;
  (四)具备相应的评估业绩和经验,近年来在国内完成一定数量的售电公司信用评估工作;
  (五)具备10名以上固定员工,其中至少有4名以上信用评估专业技术人员;
  (六)信用服务机构及其法定代表人、主要负责人和高级管理人员近三年内无违法违规和失信记录;在信用评估工作或其所从事的其他业务中不存在渎职、欺诈、泄密等其他不良记录。

  四、申报材料

  评估机构申报时,应提交如下申请材料,并加盖公章。

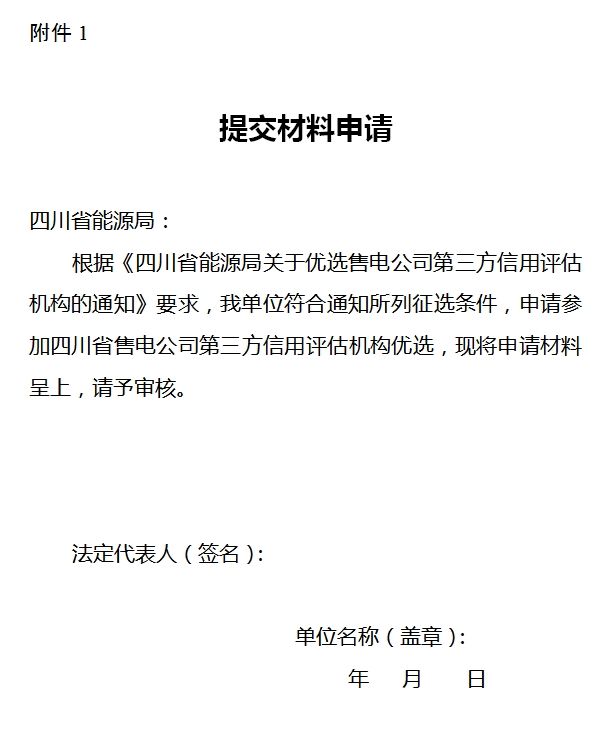

  1.提交材料申请;
  2.评估机构申请表;
  3.企业营业执照、组织机构代码证、税务登记证(事业单位/社会团体提供法人资格证明文件);
  4.最近三年经审计的财务报表和资信证明;
  5.信用记录建设和征信报告评审等工作流程;
  6.近三年与信用评估有关的业绩简报;
  7.信用信息数据库或网站基本情况;

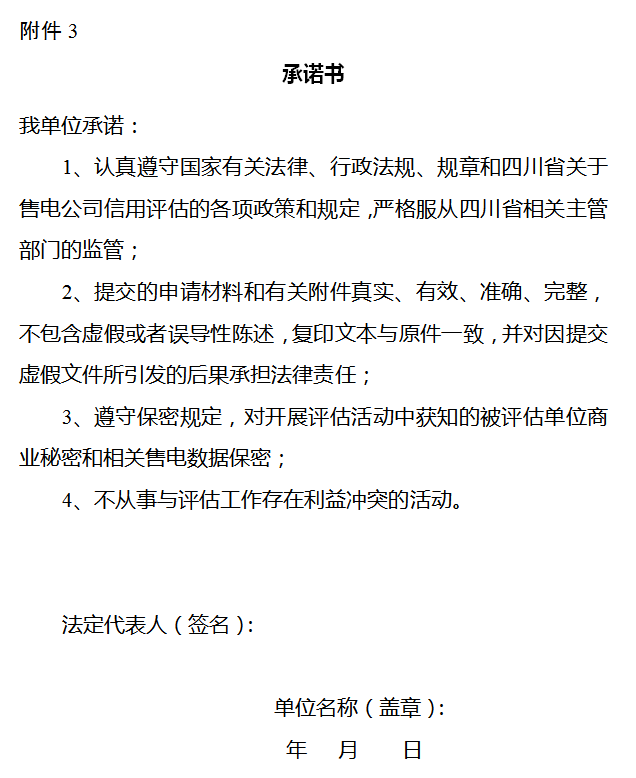

  8.符合性声明,包括所从事的业务符合中华人民共和国有关法律法规的声明,不从事与评估工作有利益冲突的活动的承诺。

  申报材料一式3份,报名材料投递地址:四川省成都市锦江区滨江东路156号发展大厦1105室,材料接收截止日期9月22日。
  联系电话:王伸吉 028-86705940
